Zum Inhalt springen

Gigantisches Bauprojekt Luzern soll für 3.3 Milliarden einen neuen Bahnhof erhalten

Die SBB plant einen Ausbau des Luzerner Bahnhofs. Er soll besser erreichbar werden – dank eines Tunnels unter dem See.

Jeden Arbeitstag gut 700 Züge und über 100'000 Passagiere: Der Bahnhof Luzern ist nach Zürich, Bern und Genf der viertgrösste der Schweiz – und läuft seit Jahren hart an der Kapazitätsgrenze. Bereits länger gibt es darum die Idee, die Engpässe in der Bahninfrastruktur durch einen unterirdischen Durchgangsbahnhof zu beheben.

Blick aufs Gleisfeld des Bahnhofs Luzern.
Legende: Viel mehr Züge gehen nicht mehr: Luzern ist der viergrösste Bahnhof der SBB, jeden Tag steigen hier über 100'000 Menschen ein und aus. Keystone/Urs Flüeler

Nun hat die SBB ein konkretes Vorprojekt dazu abgeschlossen. Nach der Präsentation der Pläne zeigt sich: Luzern soll ein Jahrhundertbauwerk für 3.3 Milliarden Franken erhalten – inklusive einer mindestens zehn Jahre dauernden Grossbaustelle mitten in der Stadt.

Heute nur durch Engpässe erreichbar

Das Problem des heutigen Eisenbahnknotenpunkts Luzern: Er ist ein Kopfbahnhof, den alle Züge wieder über jene Gleise verlassen müssen, über die sie angekommen sind. Für zusätzliche Zufahrtsgleise fehlt der Platz.

Die eingleisig geführte Strecke entlang des Rotsees und die zweigleisige Zufahrt durch den engen Gütschtunnel sind Nadelöhre, die die Erreichbarkeit Luzerns auf der Schiene stark einschränken.

Der geplante Ausbau besteht aus drei Elementen. Zum einen aus einem unterirdischen Bahnhof mit vier Gleisen. Zum anderen aus zwei Tunnels, die ihn erschliessen: Der knapp 4 Kilometer lange Dreilindentunnel, der rund 400 Meter unter dem Seebecken hindurchführt, bringt die Züge im Vorort Ebikon auf die Bahnlinie in Richtung Zürich und Gotthard – und der gut 2 Kilometer lange Neustadttunnel behebt das Nadelöhr Gütschtunnel.

Die SBB rechnet dabei mit einer Bauzeit von elf bis 13 Jahren. Im Gegensatz zu früheren Abklärungen geht sie heute davon aus, dass der Tunnelabschnitt unter dem See gebaut werden kann, ohne das Seebecken trocken legen zu müssen.

So will die SBB den Unterwasser-Tunnel bauen

Box aufklappen Box zuklappen
Der Tunnel soll in fünf vorgefertigten Teilen in den See hinabgesenkt werden.
Legende: Der Tunnel soll in fünf vorgefertigten Teilen in den See hinabgesenkt werden. Visualisierung SBB

Ein Seebecken, das während Jahren schrittweise trockengelegt wird: Was in den Augen der meisten Luzernerinnen und Luzerner eine Horrorvorstellung ist, trifft beim Bau des Eisenbahntunnels für den geplanten Durchgangsbahnhof entgegen früherer Annahmen nicht ein. Die SBB wollen den Tunnel vielmehr nach einem neuen System aus Dänemark bauen, das in der Schweiz bislang noch nie zum Einsatz kam.

Dabei wird zunächst der Seeboden im Bereich des künftigen Tunnels abgetragen und zwischengelagert. Von einer schwimmenden Plattform aus heben Bagger dann eine Baugrube aus – in die später fünf vorgefertigte Teile der Tunnelröhre hinabgesenkt werden. Während der Innenausbau des Tunnels beginnt, wird die Baugrube wieder aufgefüllt und der zwischengelagerte Seeboden zurückgeschüttet.

Offen ist allerdings noch, ob zuerst der unterirdische Bahnhof oder einer der Tunnels zuerst gebaut werden soll – die SBB wollen bis Ende dieses Jahr festlegen, in welcher Abfolge die Bauarbeiten am sinnvollsten sind.

Kanton will in Bern für Finanzierung kämpfen

Das ist allerdings nicht der einzige Aspekt, der noch offen ist. Beschlossene Sache ist der Durchgangsbahnhof nämlich noch nicht. Entscheiden darüber wird das Bundesparlament voraussichtlich 2027. Dabei steht das Projekt in der Zentralschweiz in Konkurrenz zu anderen Eisenbahn-Infrastrukturprojekten, etwa im Knoten Basel oder zwischen Winterthur und St. Gallen.

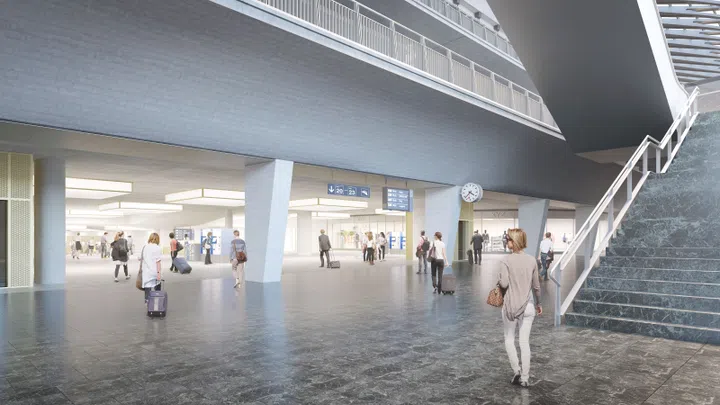

Visualisierung des neuen Durchgangsbahnhofs in Luzern.
Legende: Vier zusätzliche Gleise unter dem heutigen Kopfbahnhof: Der neue Durchgangsbahnhof Luzern soll die Zentralschweiz besser ans Schienennetz anbinden. Visualisierung SBB

Der Luzerner Bau-, Umwelt- und Wirtschaftsdirektor Fabian Peter (FDP) will die kommende Zeit darum nutzen, um auf Bundesebene für das Projekt zu weibeln. Er will erreichen, dass das Parlament das Geld für das gesamte Projekt auf einmal spricht und es nicht bloss etappenweise bewilligt.

Eine Megabaustelle mitten in der Stadt

Box aufklappen Box zuklappen

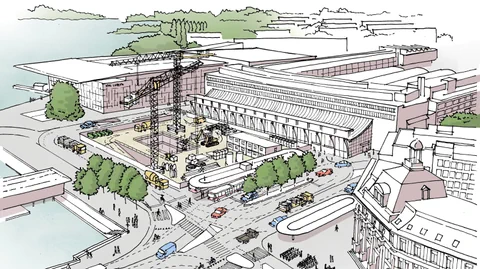

Visualisierung des Bahnhofsplatzes während des Baus des Luzerner Durchgangsbahnhofs.
Legende: «Diese Baustelle lässt sich nicht verstecken»: So stellt sich die SBB den heutigen Bahnhofsplatz während der Bauarbeiten zum Durchgangsbahnhof vor. Visualisierung SBB

Der Bau des Durchgangsbahnhofs wird das Luzerner Stadtzentrum über ein Jahrzehnt prägen: Der heutige Bahnhofsplatz wird zum Bauplatz, der Torbogen soll abgebaut werden und Kranen, Maschinen und Containern weichen – und das in unmittelbarer Nähe zu KKL und Universität und in Sichtweite der Kapellbrücke.

«Klar, diese Baustelle lässt sich nicht verstecken», sagt Massimo Guglielmetti, Gesamtprojektleiter Durchgangsbahnhof bei der SBB. «Sie wird aber nicht immer gleich gross sein, und je nach Bauphase werden sich die Arbeiten eher im Untergrund als auf der Oberfläche abspielen.»

Zudem habe die SBB Erfahrung sammeln können beim Bau der Durchmesserlinie in Zürich. «Wir kennen die Möglichkeiten, um eine Baustelle dieses Ausmasses möglichst stadtgerecht gestalten zu können», versichert Guglielmetti.

«Wir müssen der ganzen Schweiz nun klarmachen, dass wir seit 50 Jahren keine neue Bahninfrastruktur bekommen haben», sagt er. «Jetzt ist wieder mal die Zentralschweiz an der Reihe.» Ohne Durchgangsbahnhof werde Luzern das für die kommenden Jahrzehnte erwartete Wachstum an Mobilität nicht verkraften können.

Jetzt ist die Zentralschweiz wieder mal an der Reihe.
Autor: Fabian Peter Luzerner Regierungsrat

«Wir bringen hier keinen einzigen zusätzlichen Zug mehr rein», so Peter. Dies wäre fatal für den ÖV in der ganzen Zentralschweiz – denn eine S-Bahn im Viertelstundentakt, halbstündliche Verbindungen nach Bern oder internationale Züge seien mit der heutigen Infrastruktur nicht realisierbar.

Doch auch wenn das Bundesparlament Ja sagt zum Durchgangsbahnhof: Bis sich Luzerns Anschluss ans Schienennetz verbessert, dauert es noch lange – Baubeginn dürfte frühestens in gut zehn Jahren sein.

SRF1 Regionaljournal Zentralschweiz, 31.05.2023, 12:03 Uhr ;
